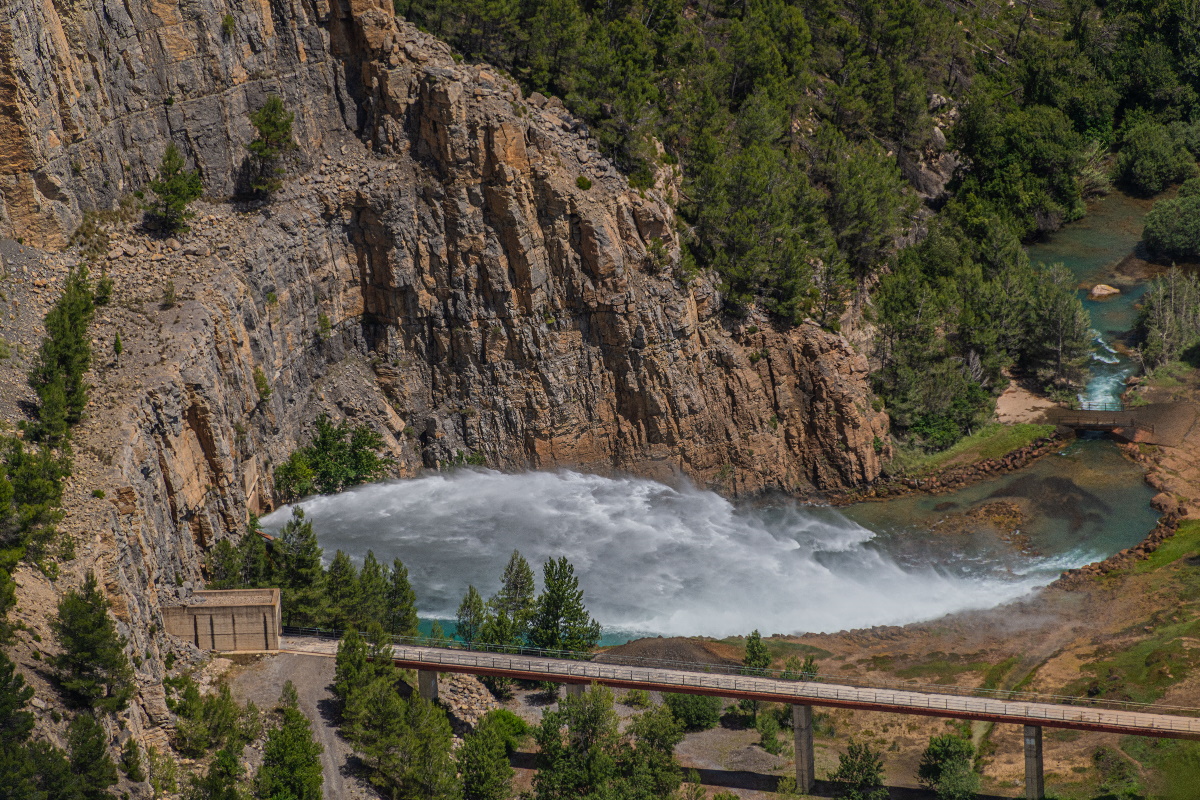

CASTELLÓN, ESPAGNE

PROJET DE CONSTRUCTION D’UNE INSTALLATION ÉLECTRIQUE AU PIED DU BARRAGE DU RÉSERVOIR D’ ARENÓS

Domaine du travail

Énergies renouvelables, Hydraulique et traitement des eaux

Client

CENTRAL HIDROELÉCTRICA ARENÓS S.L.

Année de fin

2022

Budget

4.106.297,38 €

Le projet a pour objet de décrire les travaux de construction pour la mise en valeur hydroélectrique au pied d’un barrage, du barrage d’Arenós sur la rivière Mijares dans la province de Castellón.

Les principaux travaux prévus sont les suivants :

– Canalisations: comprend l’installation d’un tuyau en acier de 1.550 mm de diamètre, qui se connectera à la sortie de la prise d’arrosage actuelle. Cette tuyauterie forcée doit être bifurquée en une branche de 1 500 mm et une autre de 700 mm de diamètre correspondant aux deux groupes de turbines installés.

– Bâtiment central : il occupe 25,35 x 11,80 m et a une hauteur variable au-dessus de l’esplanade de 8,60 à 9,00 m, atteignant une profondeur de 9,00 m au-dessous de l’esplanade. Au niveau inférieur se trouvent les deux groupes d’équipements électromécaniques, ainsi que le poste de contrôle, les armoires électriques, etc. D’autre part, adossé au bâtiment est projeté un espace couvert avec une occupation au sol de 14,40 x 5,30 m, et une hauteur au-dessus de l’esplanade variable de 4,85 à 5,00 m, où sont logés les cellules moyenne tension, les toilettes, etc.

– Canal de vidange : il recueillera les débits turbinés par les deux groupes pour les restituer dans le bassin de vidange. Il a une section rectangulaire de 4,42 m de large et 5,66 m de haut à partir du groupe principal, qui passe à 5,1 m de large à la confluence des deux groupes et, après avoir quitté la projection en plan du bâtiment, en pente jusqu’au niveau inférieur du bassin de déversement.

– Routes et accès à la centrale et sous-station électrique.

– Installation et montage des équipements électromécaniques : soupapes de régulation et de sécurité, turbines, réfrigération, générateurs, système électrique, transformateur de puissance, services auxiliaires, protection contre les décharges et les surtensions, protection contre les incendies, système de contrôle et système de vidéosurveillance et sécurité.

Le démarrage des installations de la centrale aura lieu après la porte Bureau de régulation existante, en y connectant une pièce spéciale de transition. Le débit maximal de travail à la sortie de la porte actuelle est fixé à 46,62 m3/s.

Pour le choix des turbines, on a procédé à une simulation des données historiques d’exploitation du réservoir à partir d’une gamme de combinaisons de débit et de saut nominal pour le type de turbine, en sélectionnant différentes configurations. En outre, un modèle de programmation dynamique a été mis au point pour estimer la production annuelle maximale pouvant être obtenue pour deux des configurations d ‘ équipement sélectionnées. Enfin, l’analyse de ces résultats a permis de choisir la solution la plus rentable en tenant compte des coûts d’investissement, de la production d’électricité et de la flexibilité future.

Une centrale est prévue avec un groupe de débit nominal de 7,3 m3/s et un saut de travail compris entre 65 et 94 m, et un groupe de débit écologique avec un débit nominal de 1,4 m3/s et un saut de travail compris entre 64 et 90 m. Les deux turbines seront comme Francis.

Type de services fournis:

Rédaction et conception de la centrale hydroélectrique:

  • Ingénierie de construction et de détail pour la rédaction du projet de travaux de génie civil et des installations de la centrale hydroélectrique.
  • Étude d’impact sur l’environnement.
  • Projets électriques.
